來賓至桂平 2000 噸級航道工程,航道起于來賓港興賓港區賓港作業區,終于桂平兩江匯流口,整治里程193.9公里,按內河2000噸級雙線航道通航標準建設,通航保證率為98%,其中來賓港興賓港區賓港作業區至大藤峽水利樞紐段182.7公里,設計航道尺度為3.5米×80米×550m(水深×寬度×彎曲半徑,下同);大藤峽水利樞紐至桂平兩江匯流口段11.2公里,設計航道尺度為4.1米×80米×550米。

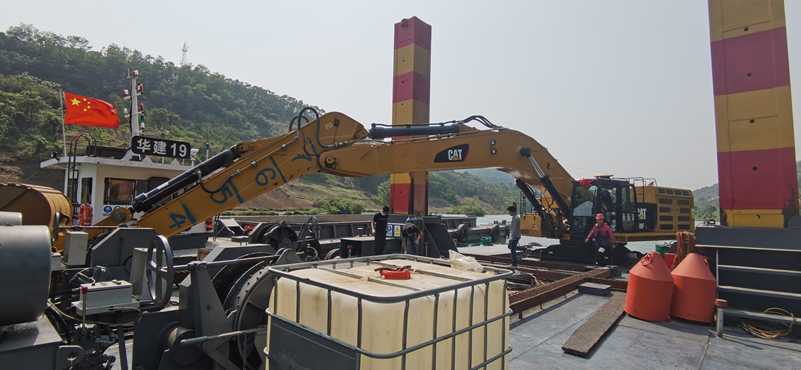

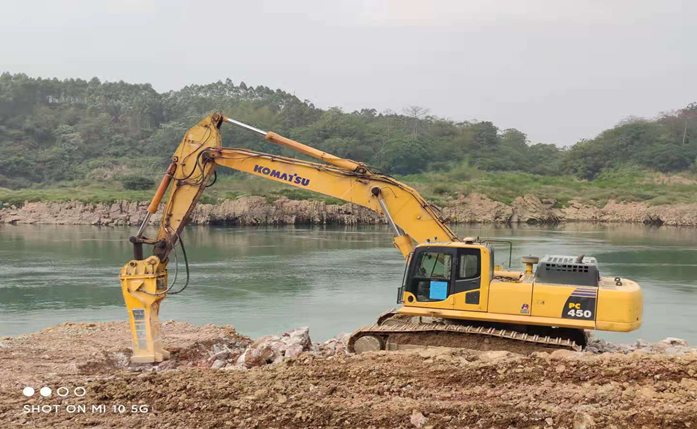

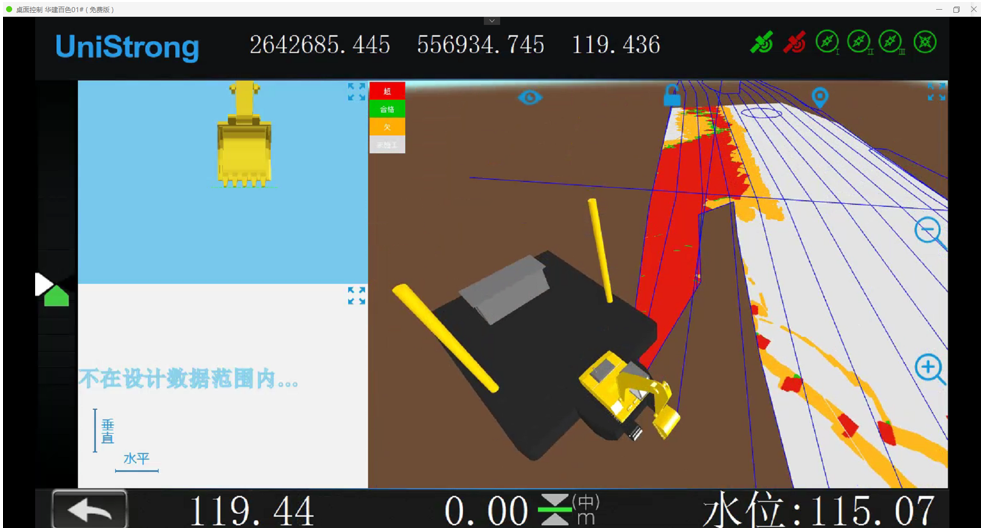

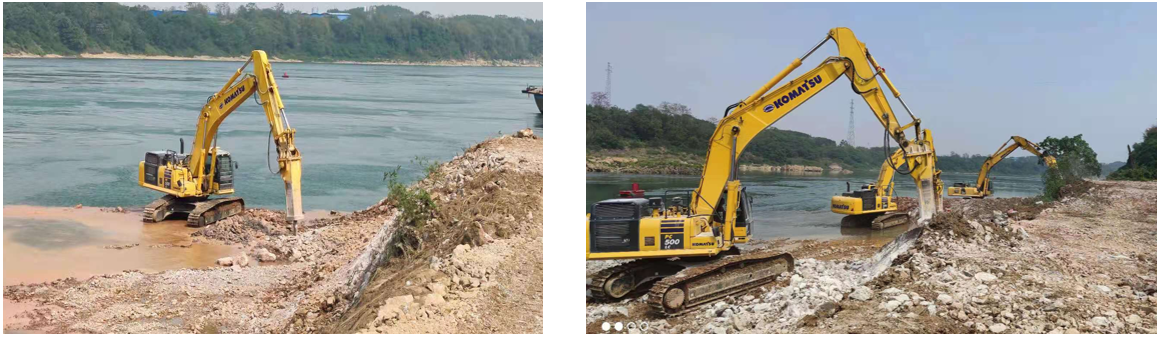

№2標段:紅水河14K+500~72K+257、黔江庫區0K+000~72K+600(來賓轄區),包含馬灘2、磁灘、賭命灘、蓬萊灘、古笪灘、葫蘆峽、大步灘、秤鉤灘、木梨驚灘、大灣~石龍三江口以及黔江庫區0K+000~72K+600(來賓轄區)零星炸礁等灘險。主要工程量為(工程量含有超挖工程量):疏浚工程量142702m3,陸上炸石工程量13796m3,水下炸礁工程量719684m3,陸上控制爆破工程量2201m3,水下控制爆破工程量93069 m3,陸上液壓破碎工程量6850m3,水下液壓破碎工程量52638m3。
右江航道整治工程(兩省界—百色)項目起點位于右江兩省(云南廣西)界羅村口,終點位于百色的澄碧河口,按內河Ⅲ級航道通航1000噸級船舶標準進行建設。航道里程全長71公里,工程估算總投資為32612萬元,計劃建設工期15 個月。
